Flower Tower Camellia

Flower Tower Camellia

Em Comercialização | Em Construção

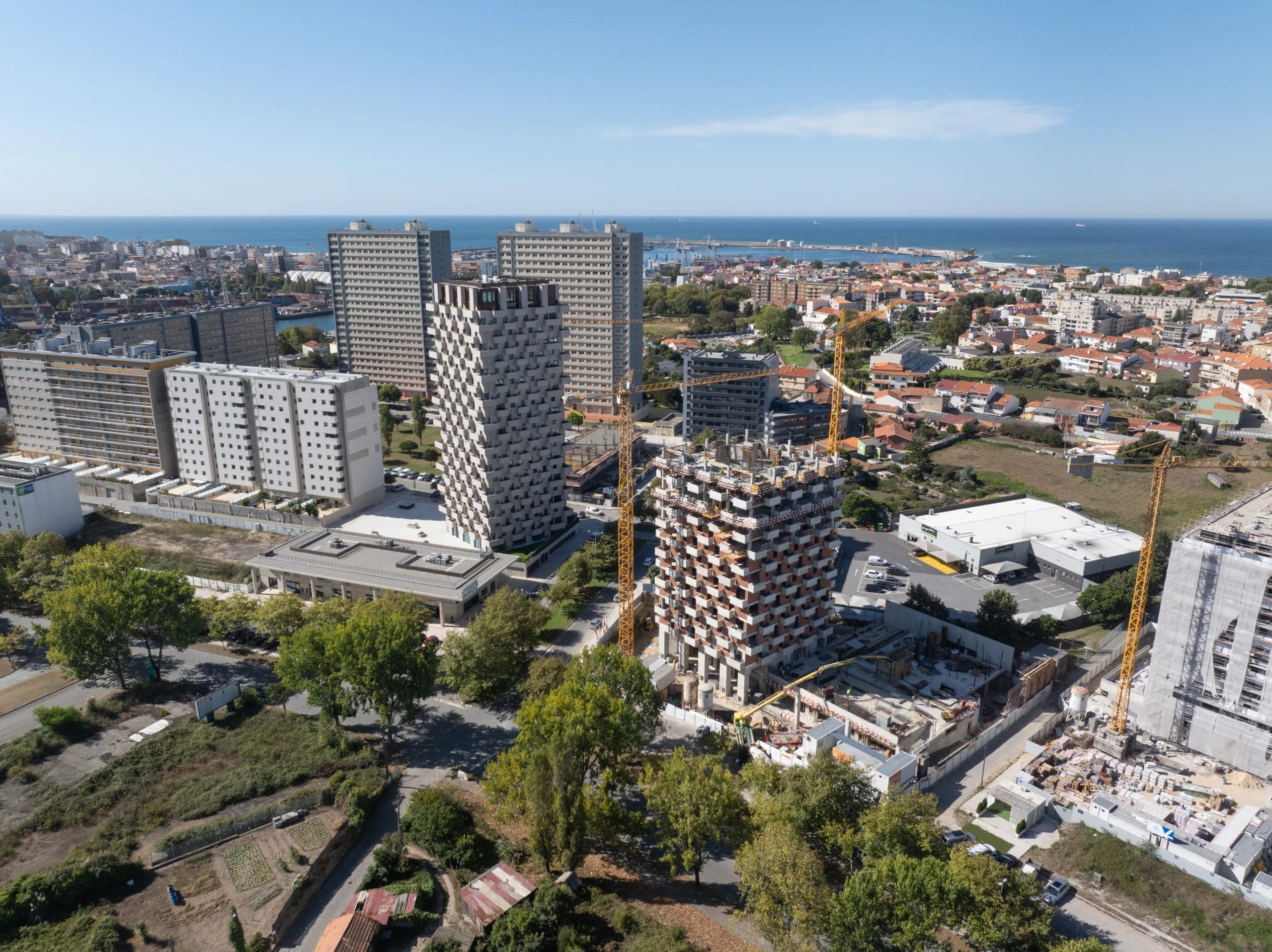

A Flower Tower Camellia vai ser a segunda torre da VIZTA em Leça da Palmeira, com 21 pisos e 134 apartamentos. É mais um edifício icónico, assinado pelos arquitetos OODA, uma fusão perfeita de originalidade arquitetónica e elementos orgânicos.

Todos os 134 apartamentos foram desenhados com pormenor, para uma grande funcionalidade, privilegiando a luz natural, conexão com o exterior e espaços comuns. São casas que correspondem aos novos padrões, conceitos e necessidades de habitação.

No topo da Flower Tower Camellia, os exclusivos Duplex T3 e T4 oferecem uma experiência de habitação única. Com áreas amplas e luminosas, terraços generosos com vistas desafogadas e acabamentos de excelência, estas penthouses foram pensadas para quem valoriza conforto, privacidade e modernidade. Uma combinação de design sofisticado e funcionalidade que eleva o conceito de viver bem.

Prevê-se a conclusão e a entrega dos primeiros apartamentos a partir do quarto trimestre de 2025.

Características

134 apartamentos
Projeto: OODA
  • Estacionamento e arrecadações
  • Carregamento para veículos elétricos
  • Espaços comuns
  • Espaço fitness
  • Espaços exteriores: comuns e privados
Mapa de acabamentos

Localização

A 20 min do Porto e a 8 minutos a pé do centro de Leça da Palmeira

As Flower Towers estão localizadas numa zona tranquila com fáceis acessos ao centro da cidade do Porto. A 8 minutos a pé do centro de Leça da Palmeira e apenas a uma ponte de distância de Matosinhos.

Viver em Leça da Palmeira é escolher uma maior qualidade de vida. Leça  é um destino cada vez mais procurado pela sua autenticidade. Conjuga história, arquitetura, natureza e espírito jovem.

Disponibilidades

A mostrar {{ unidades_list.length }} de {{ total }}
, filtrados por
Sem apartamentos disponíveis de momento.
Sem apartamentos disponíveis de momento.

Obra

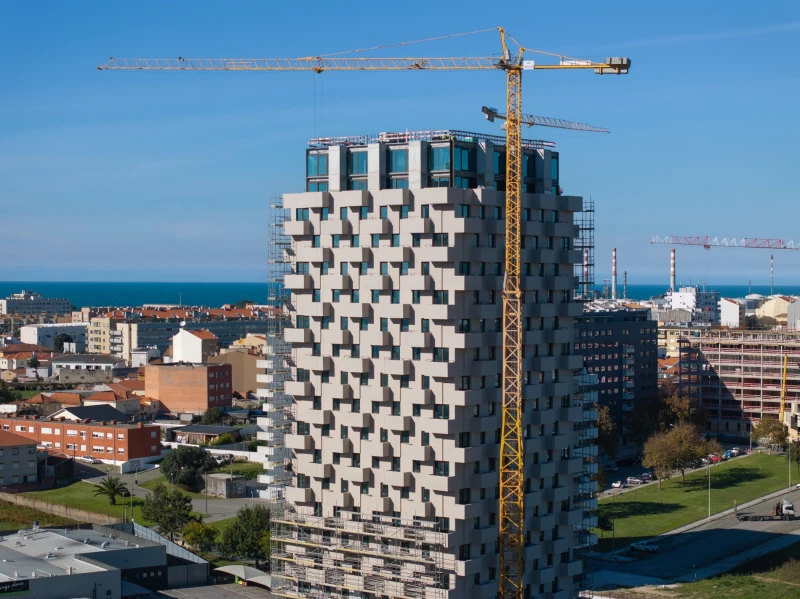

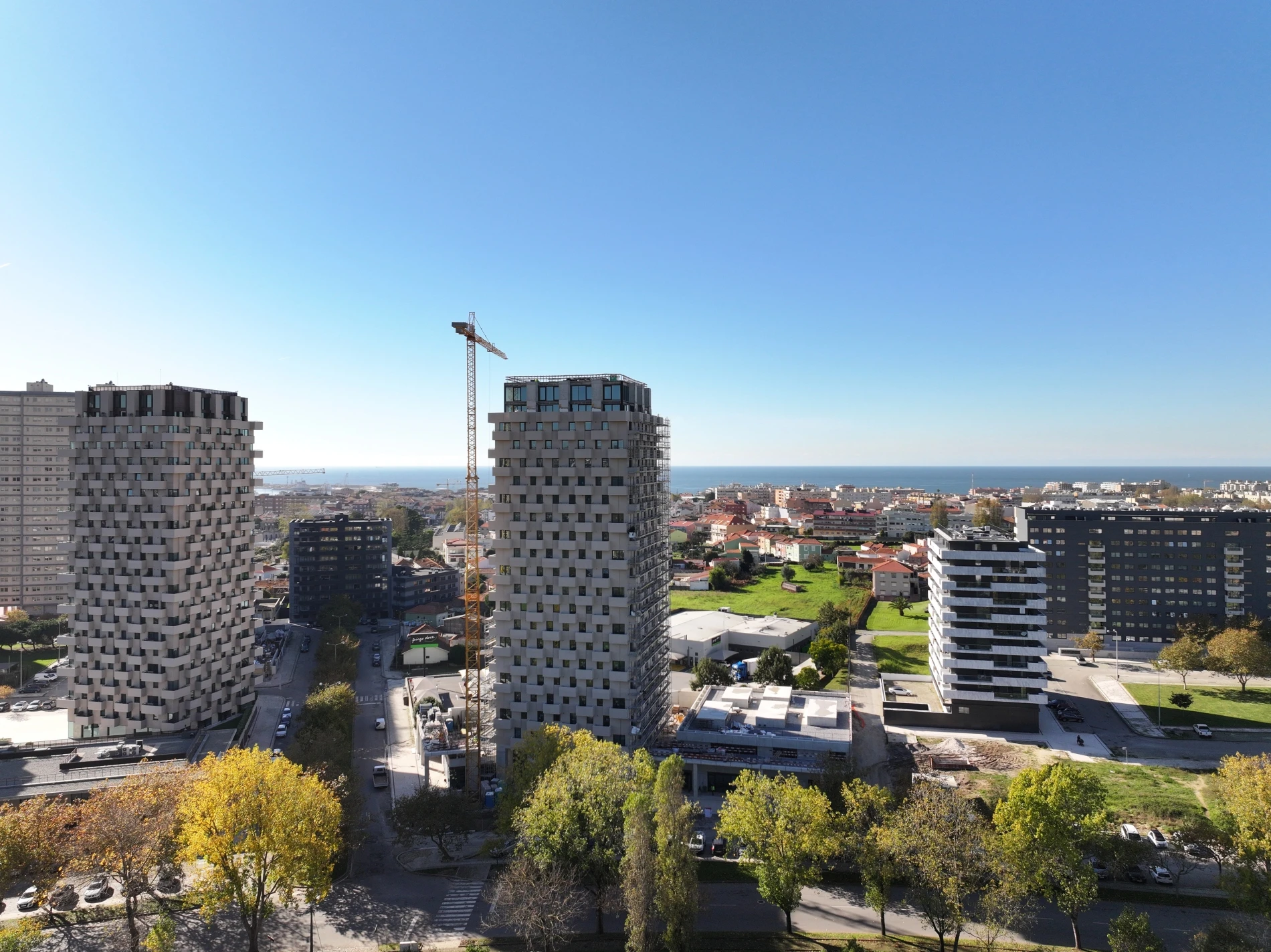

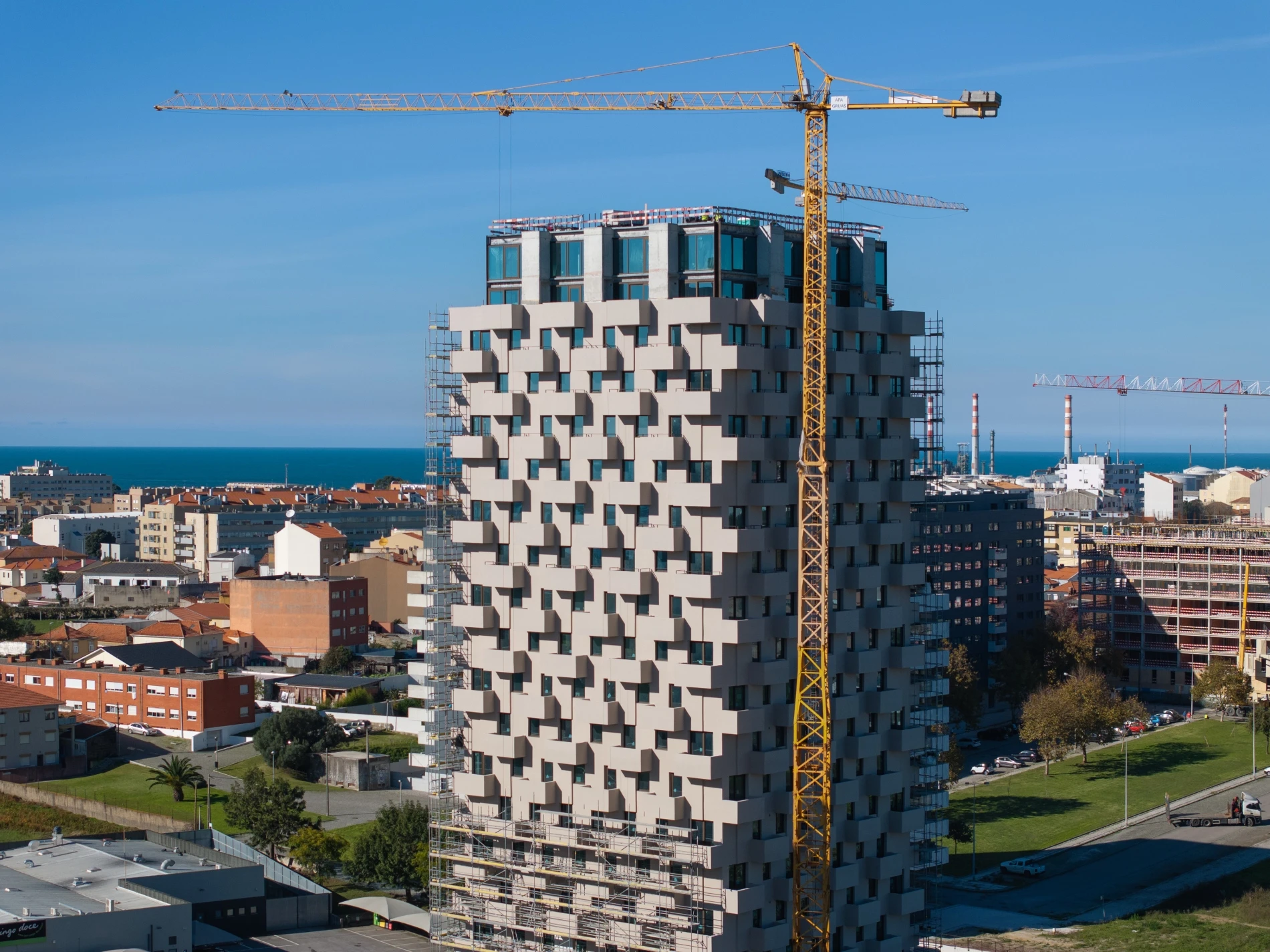

Junho 2025

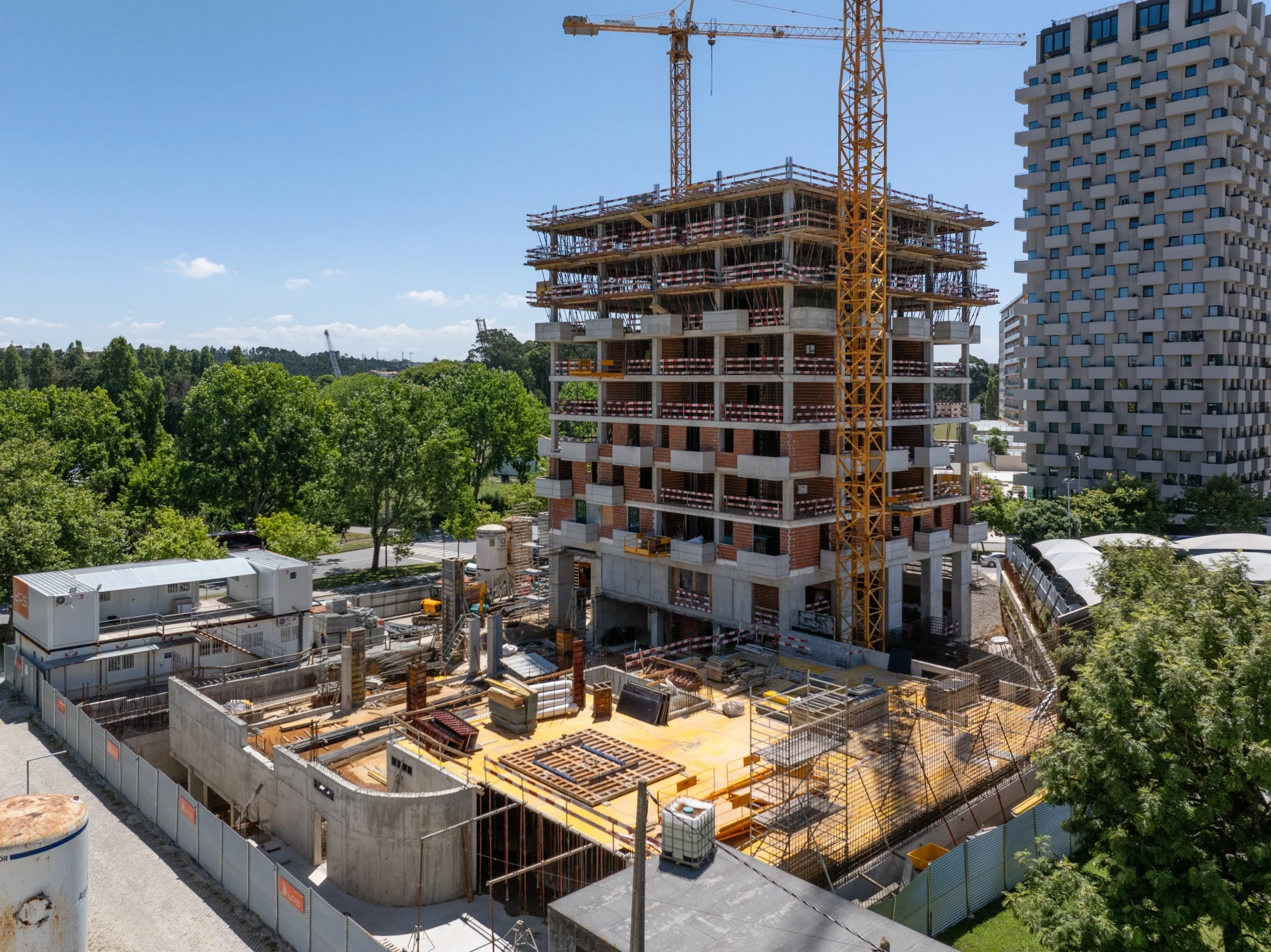

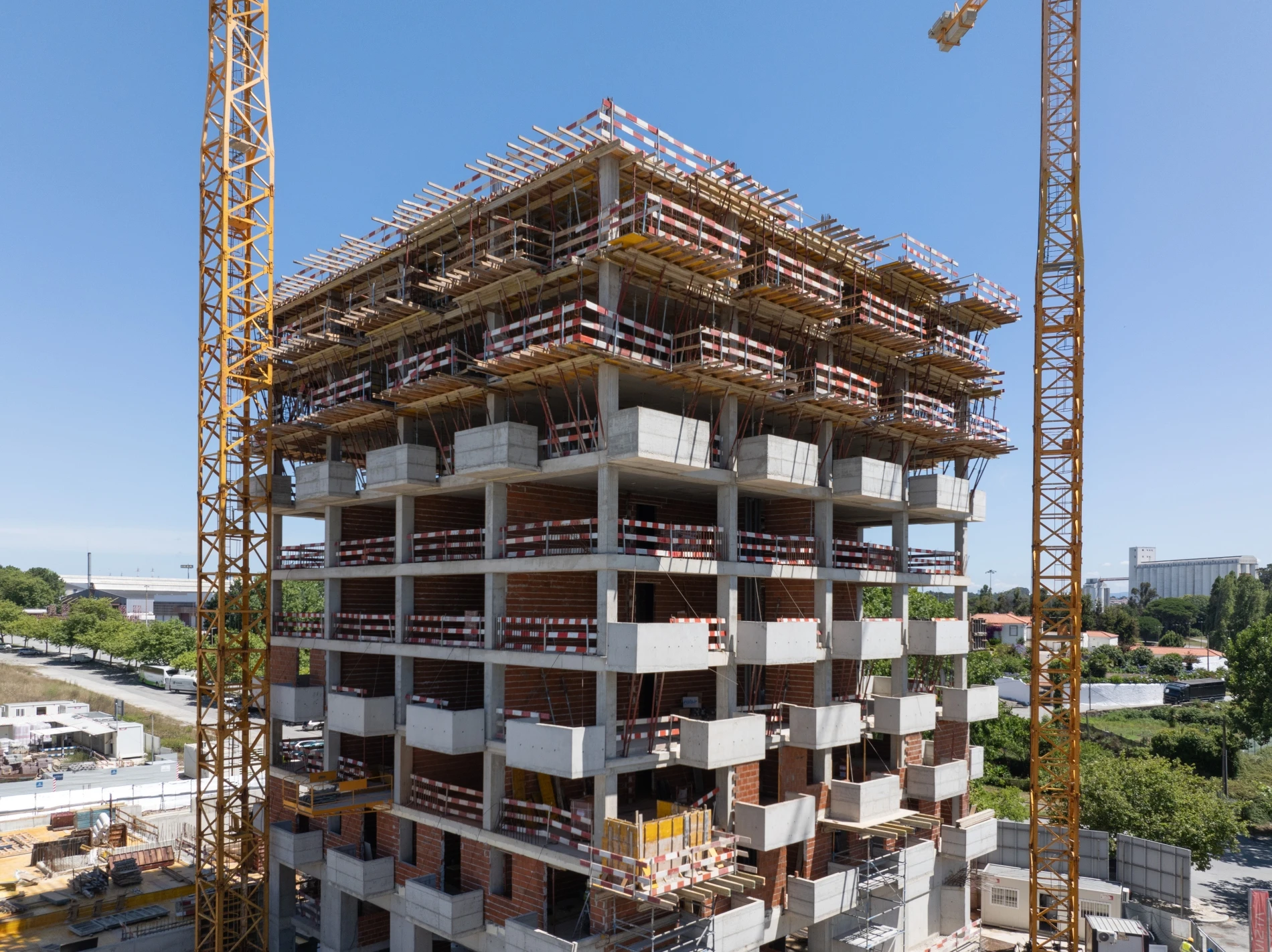

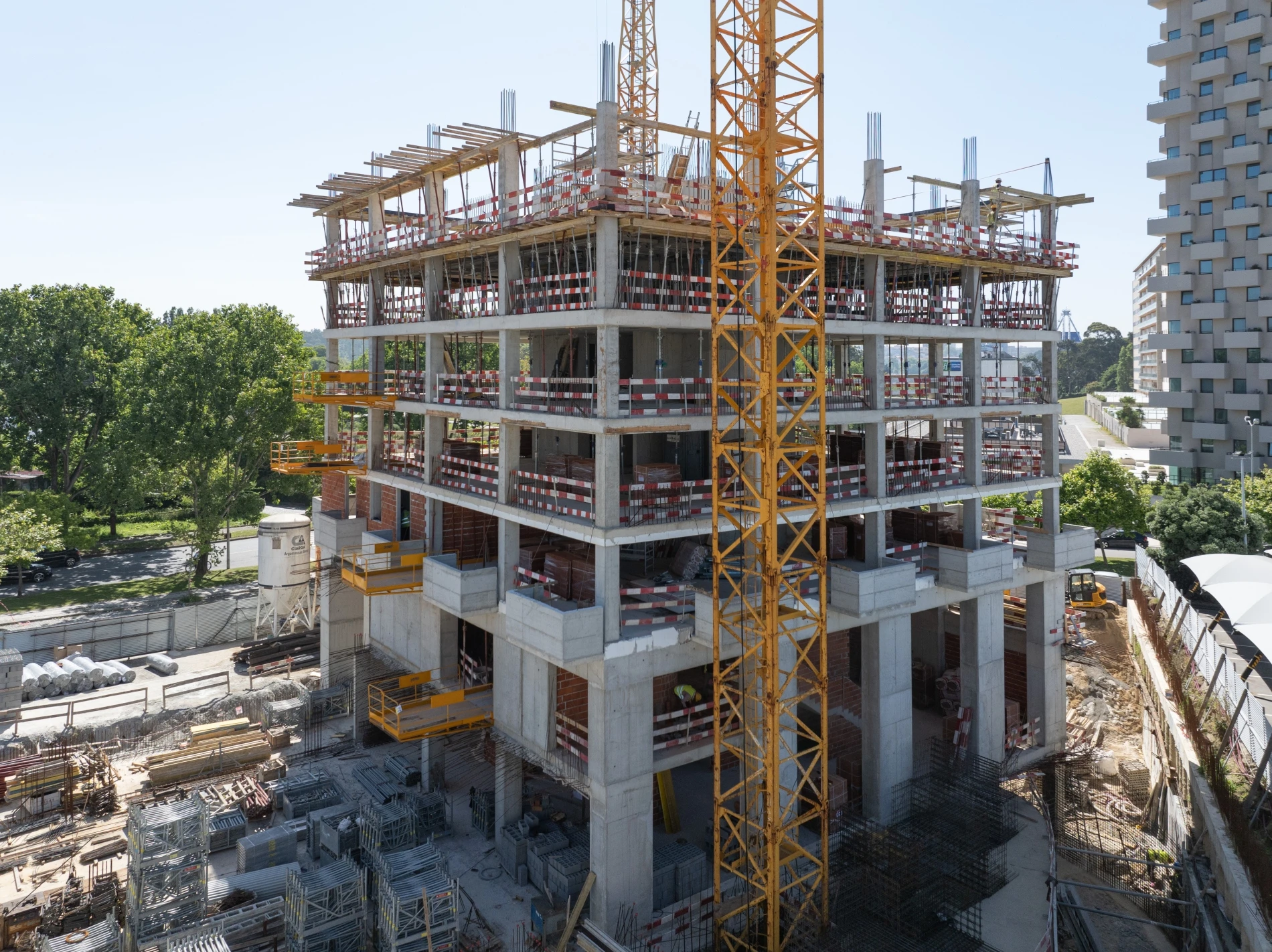

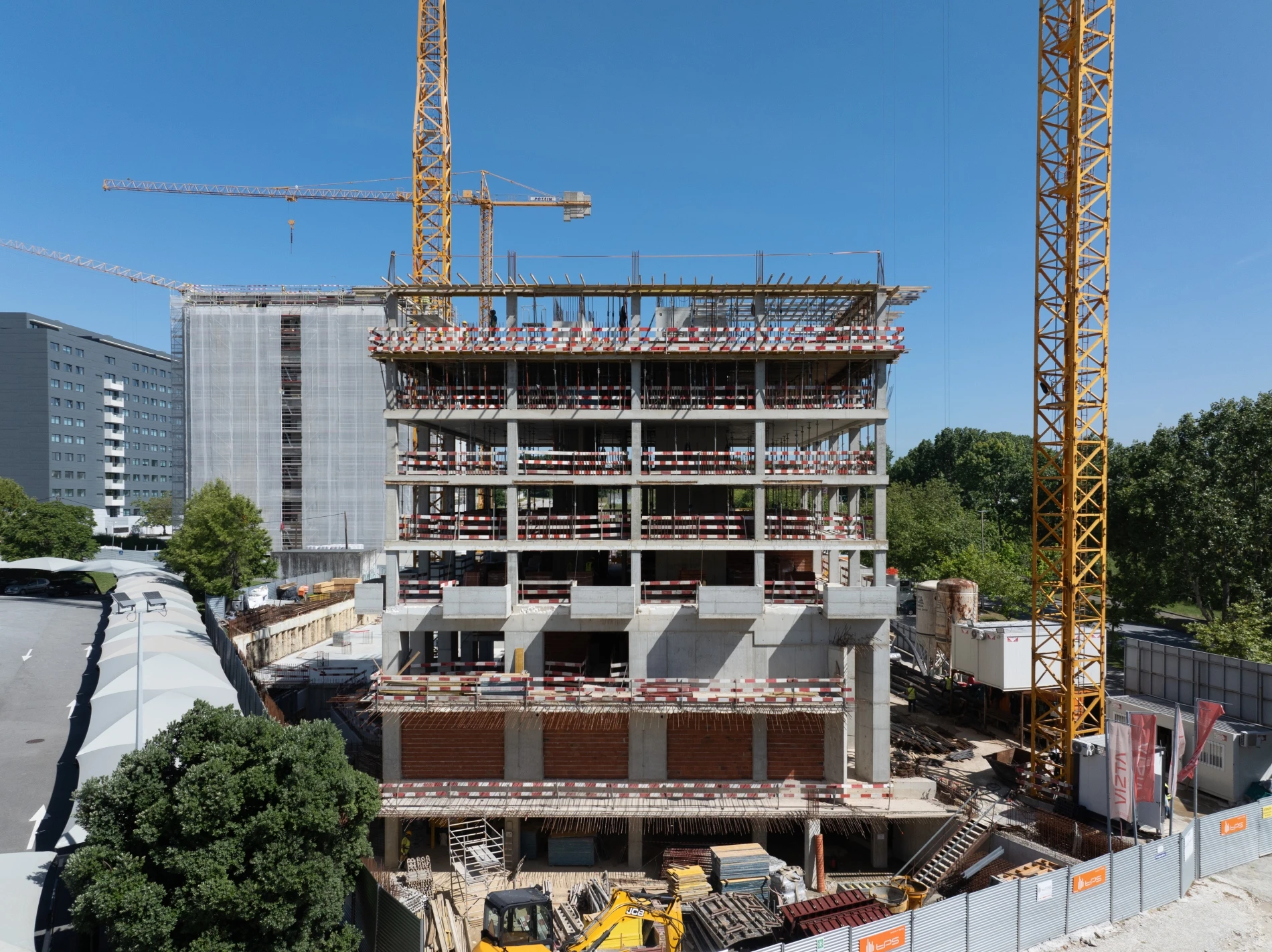

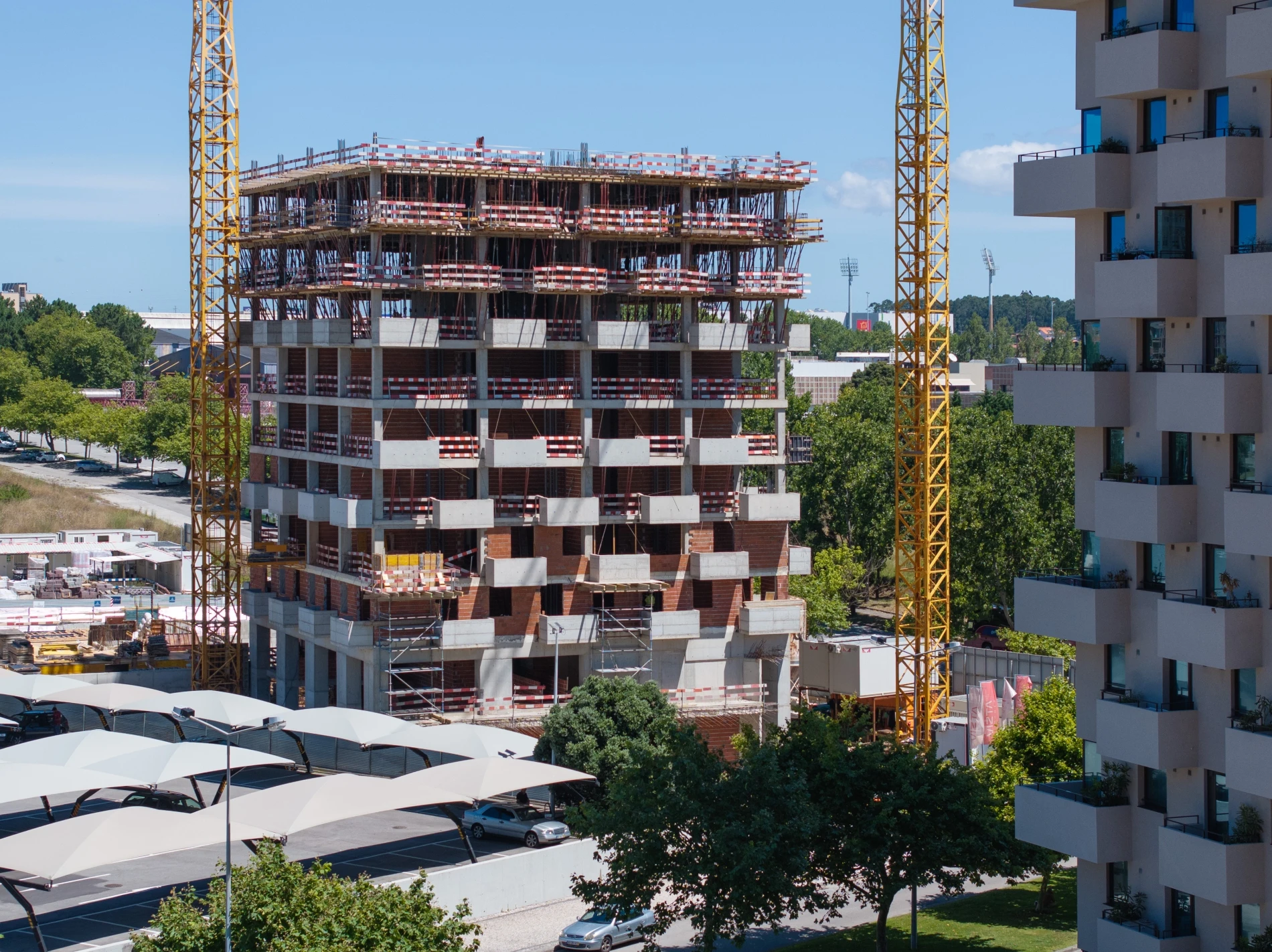

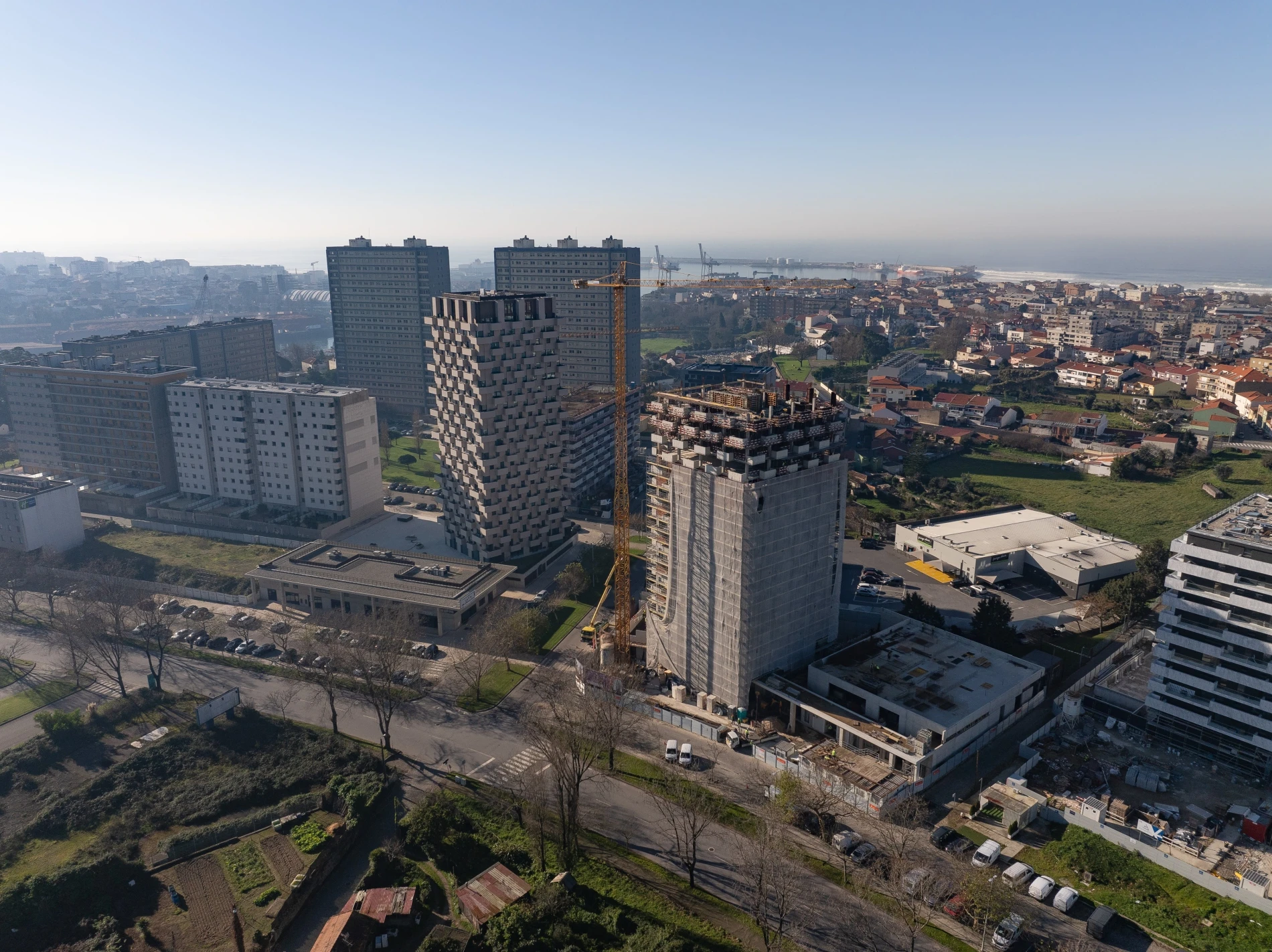

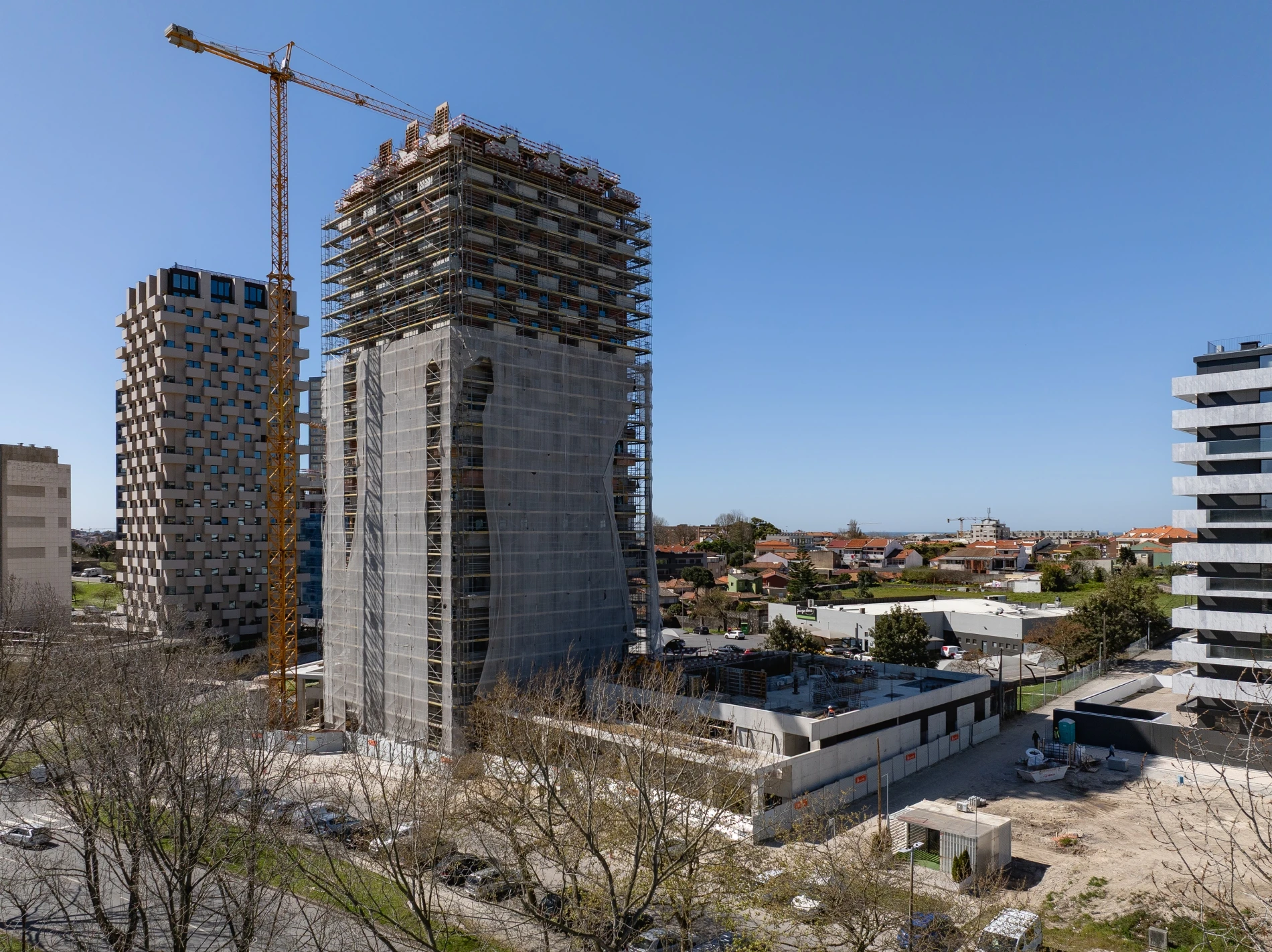

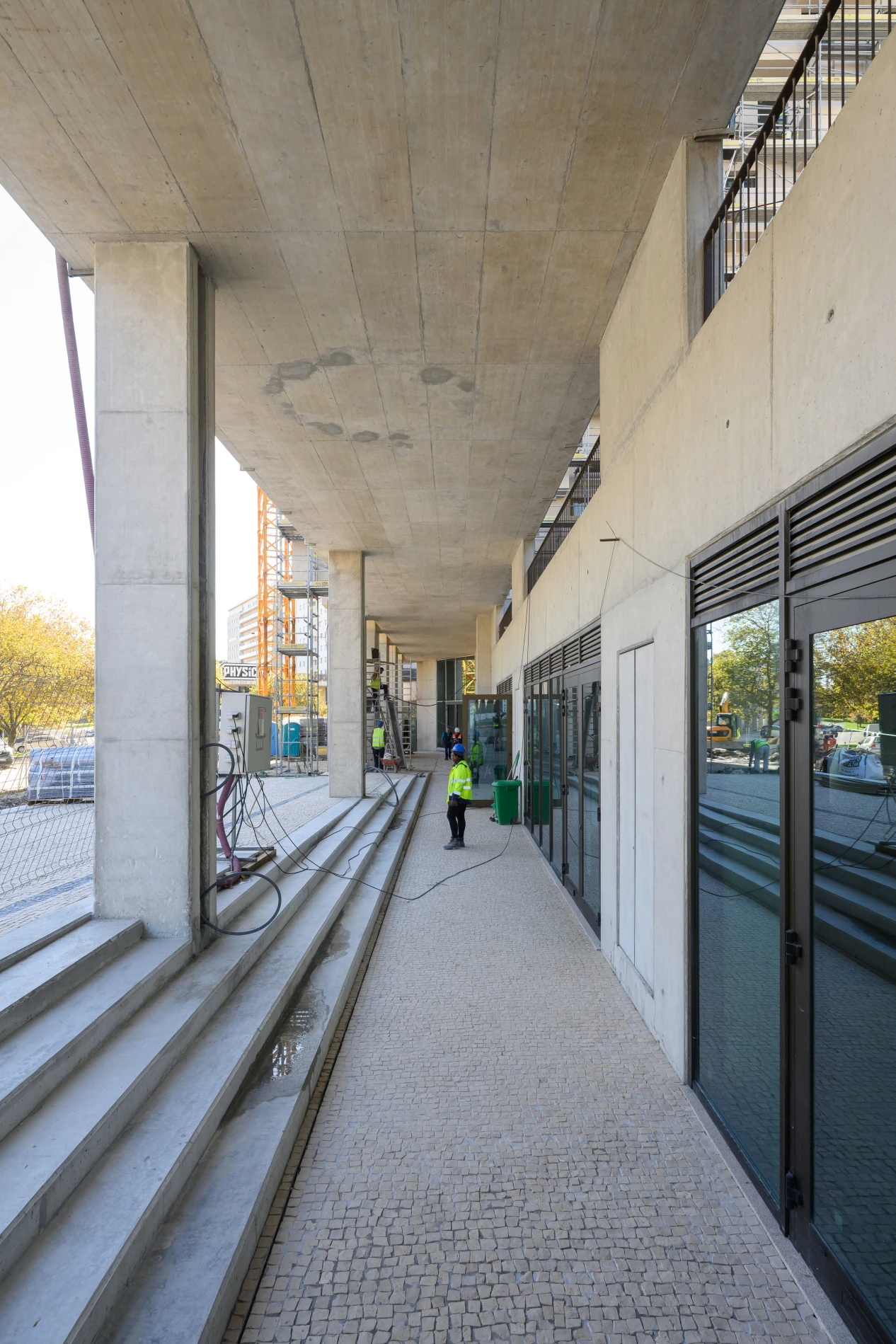

Conclusão da estrutura do edifício

Abril 2025

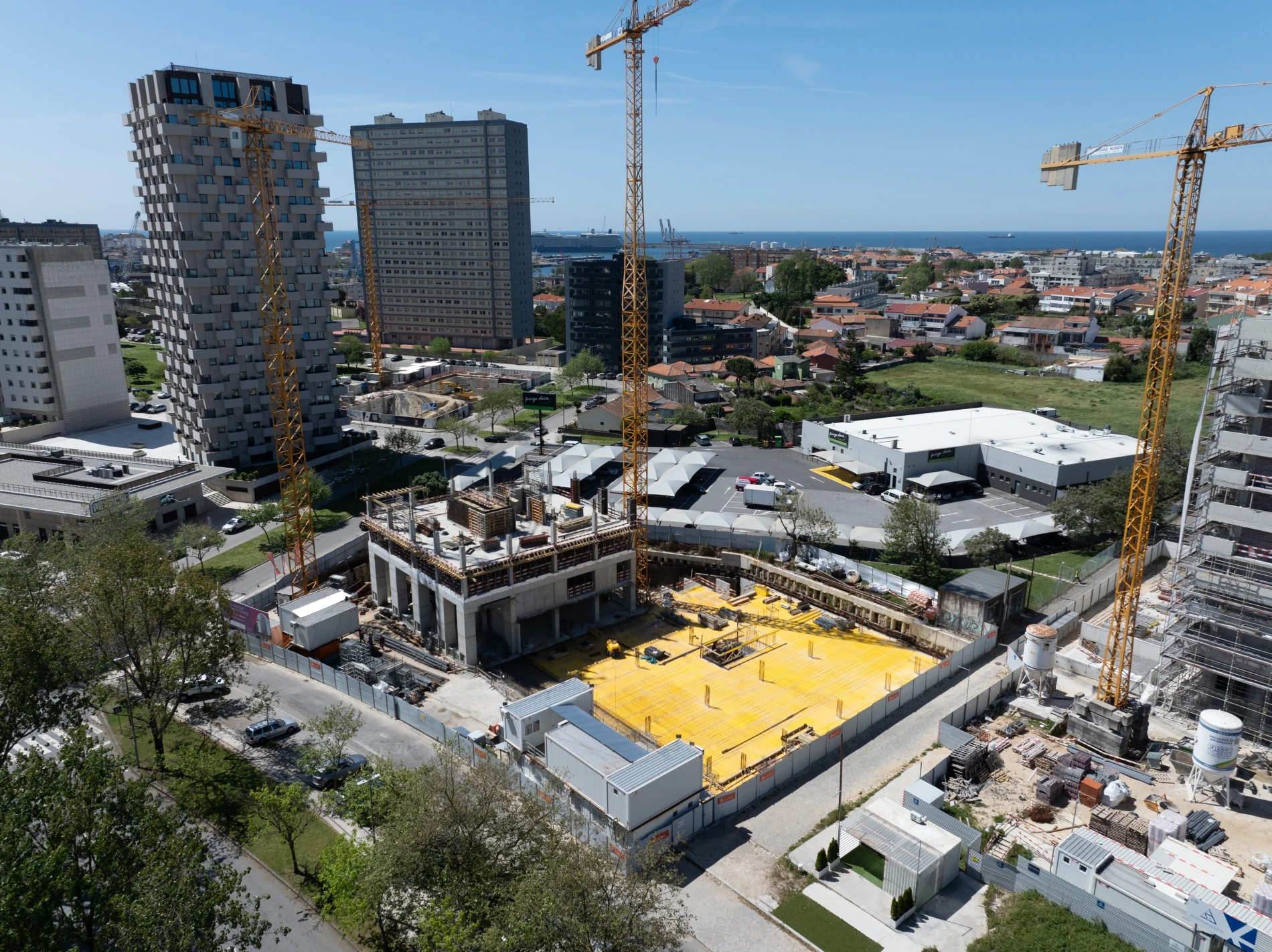

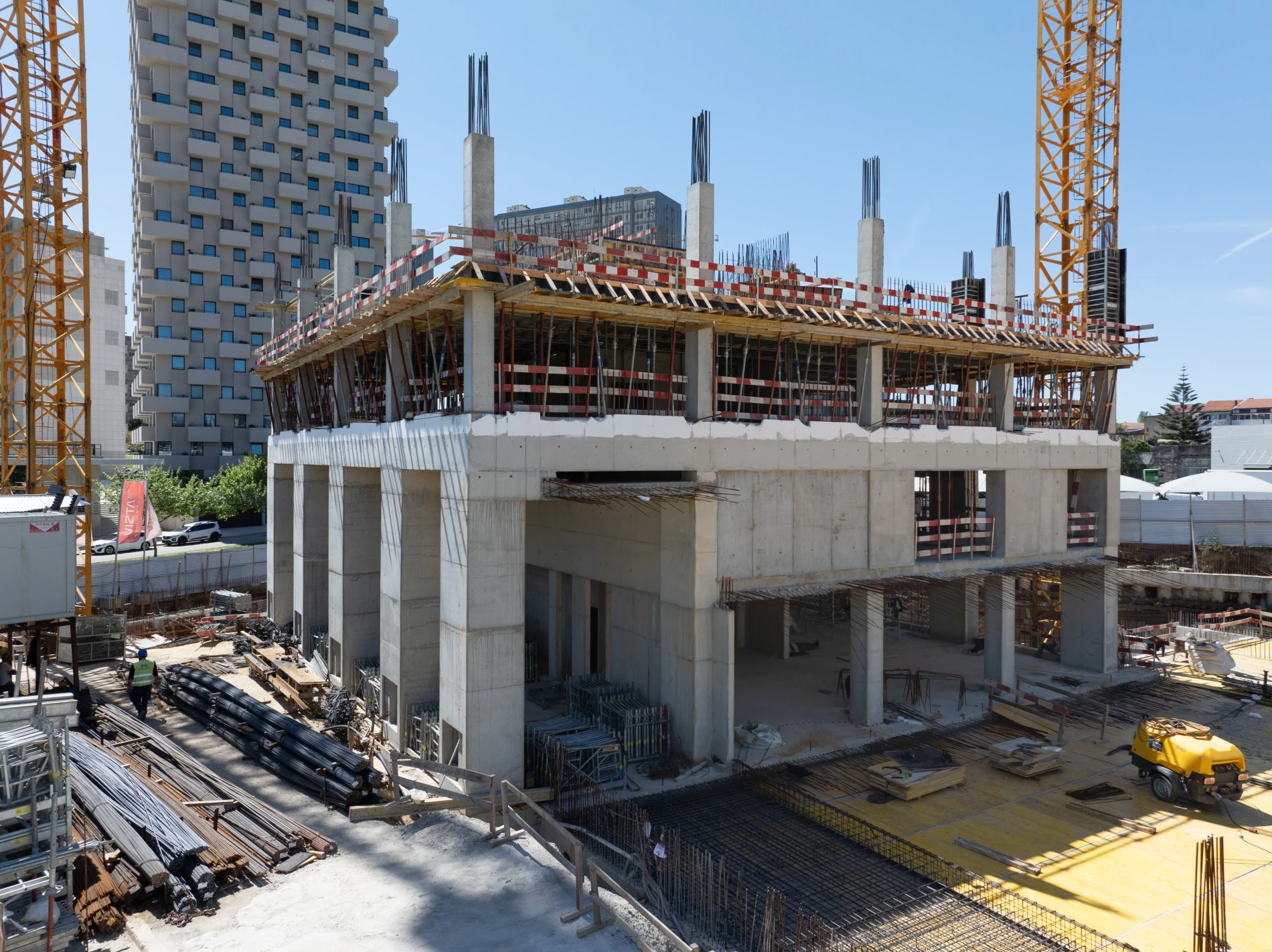

Conclusão da estrutura do embasamento

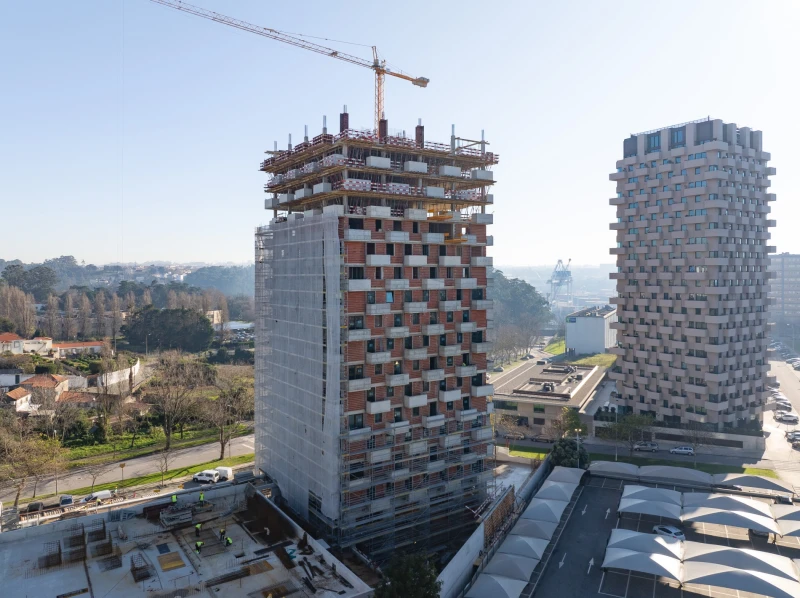

Janeiro 2025

Estrutura piso 17 | Pintura, revestimentos cerâmicos, pavimento de madeira e carpintarias a decorrer

Setembro 2024

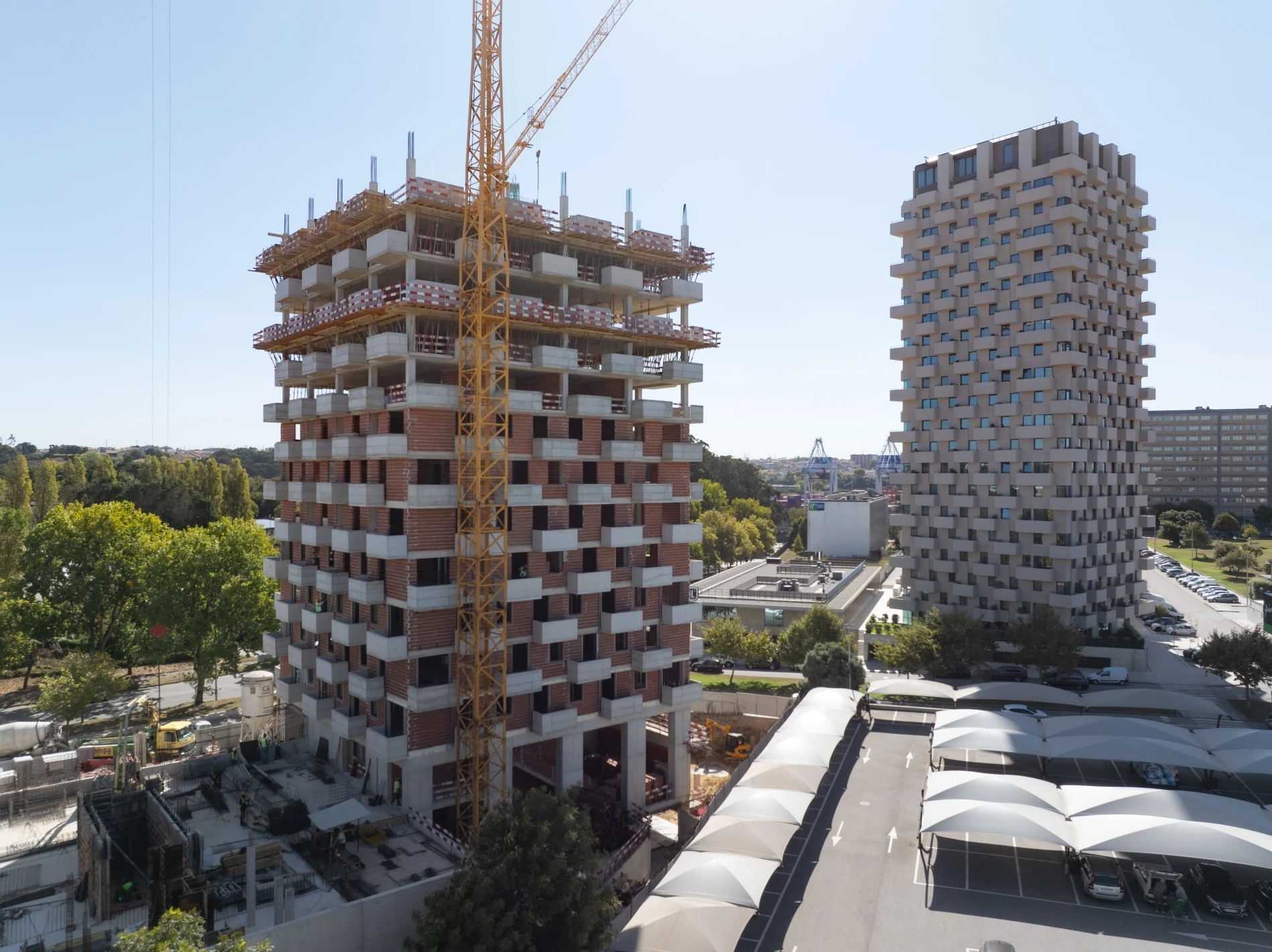

Início da preparação da laje do piso 14

Julho 2024

Betonagem da laje do piso 10

Maio 2024

Preparação da laje do piso 7

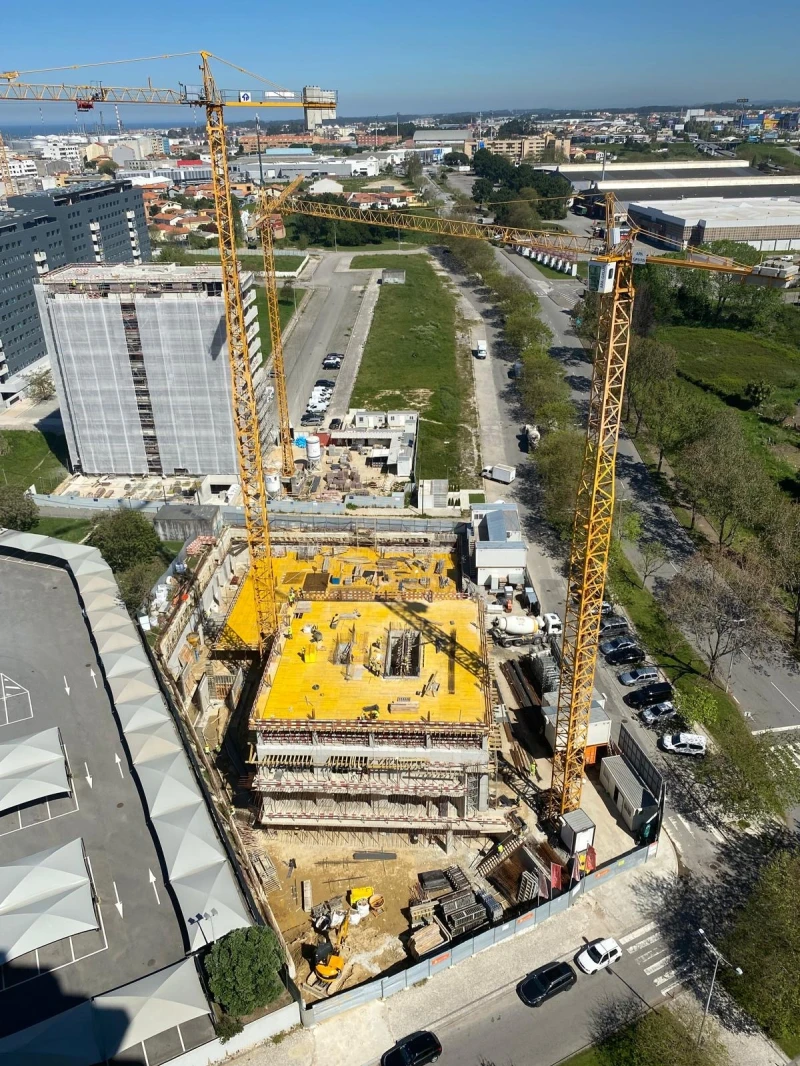

Abril 2024

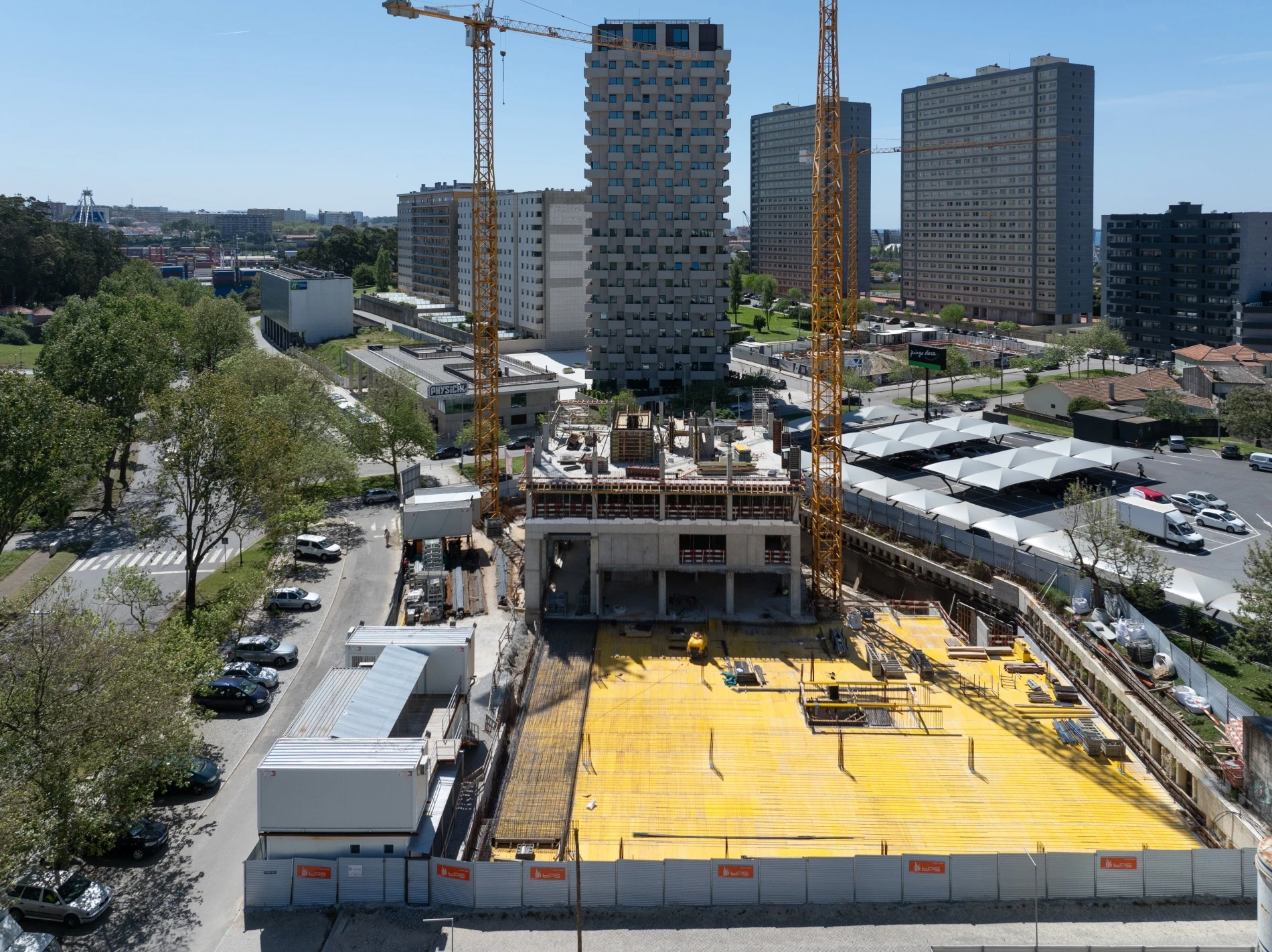

Conclusão da Laje do Piso 3

Abril 2024

Cofragem Laje do Piso 3

Janeiro 2024

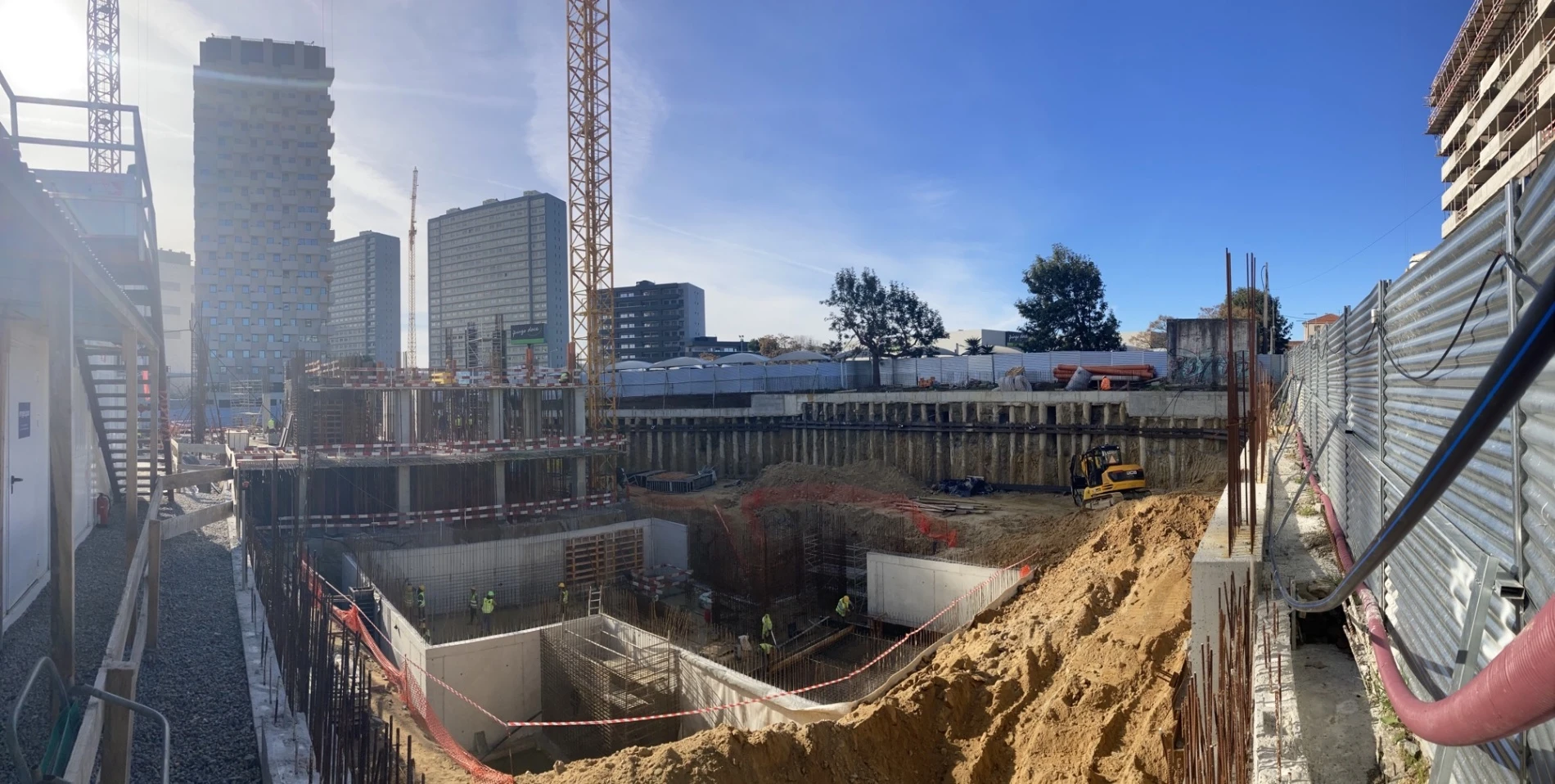

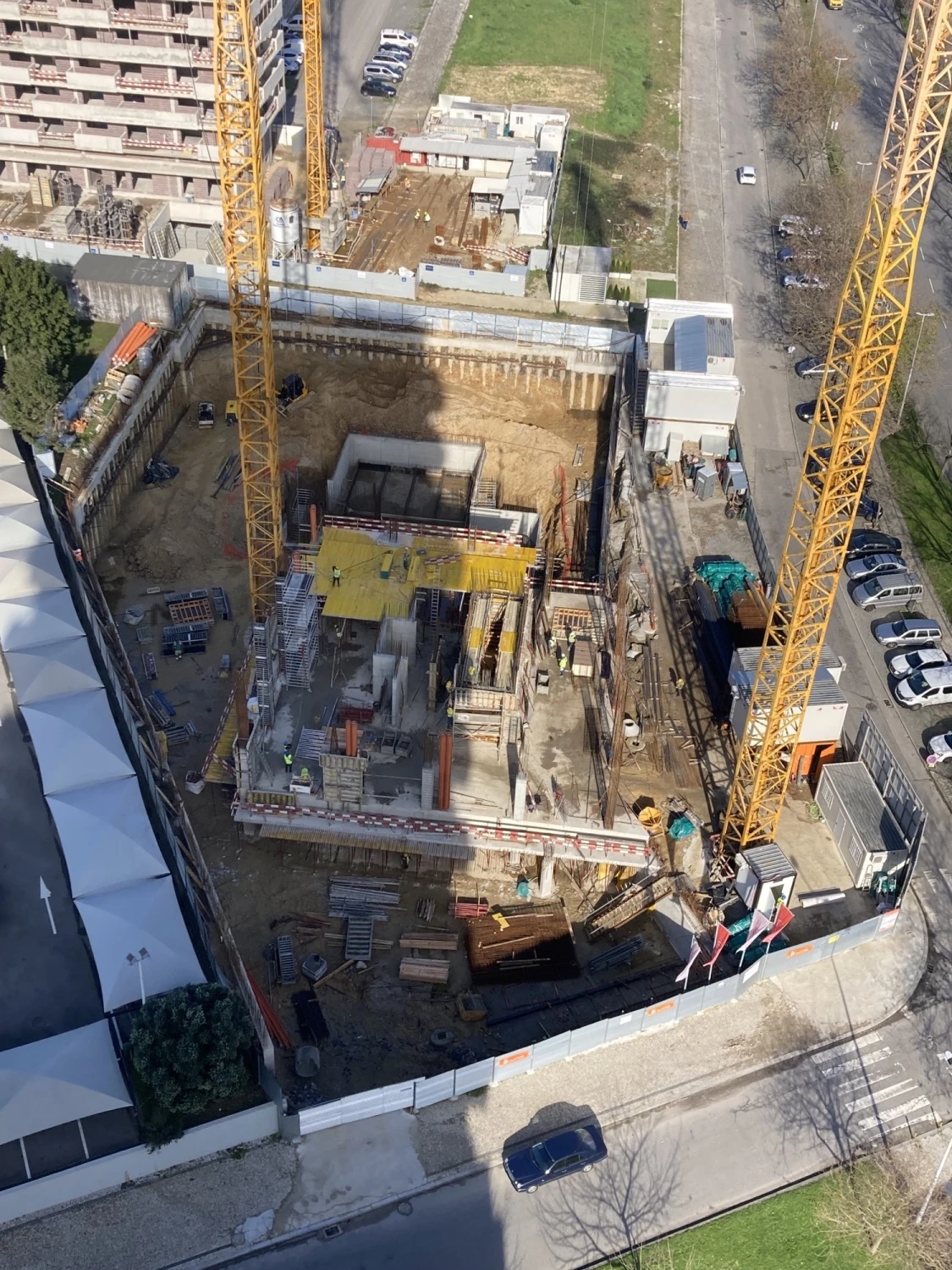

Conclusão dos Trabalhos de Contenção e Laje de Fundo do Piso -1

Dezembro 2023

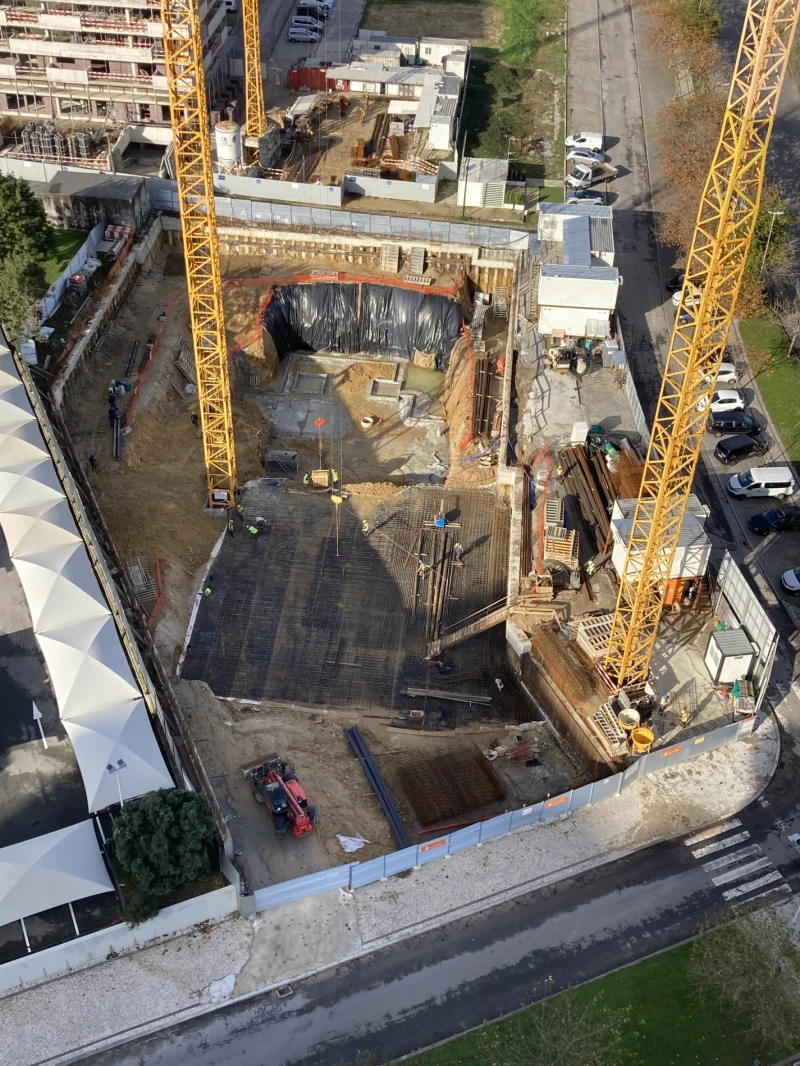

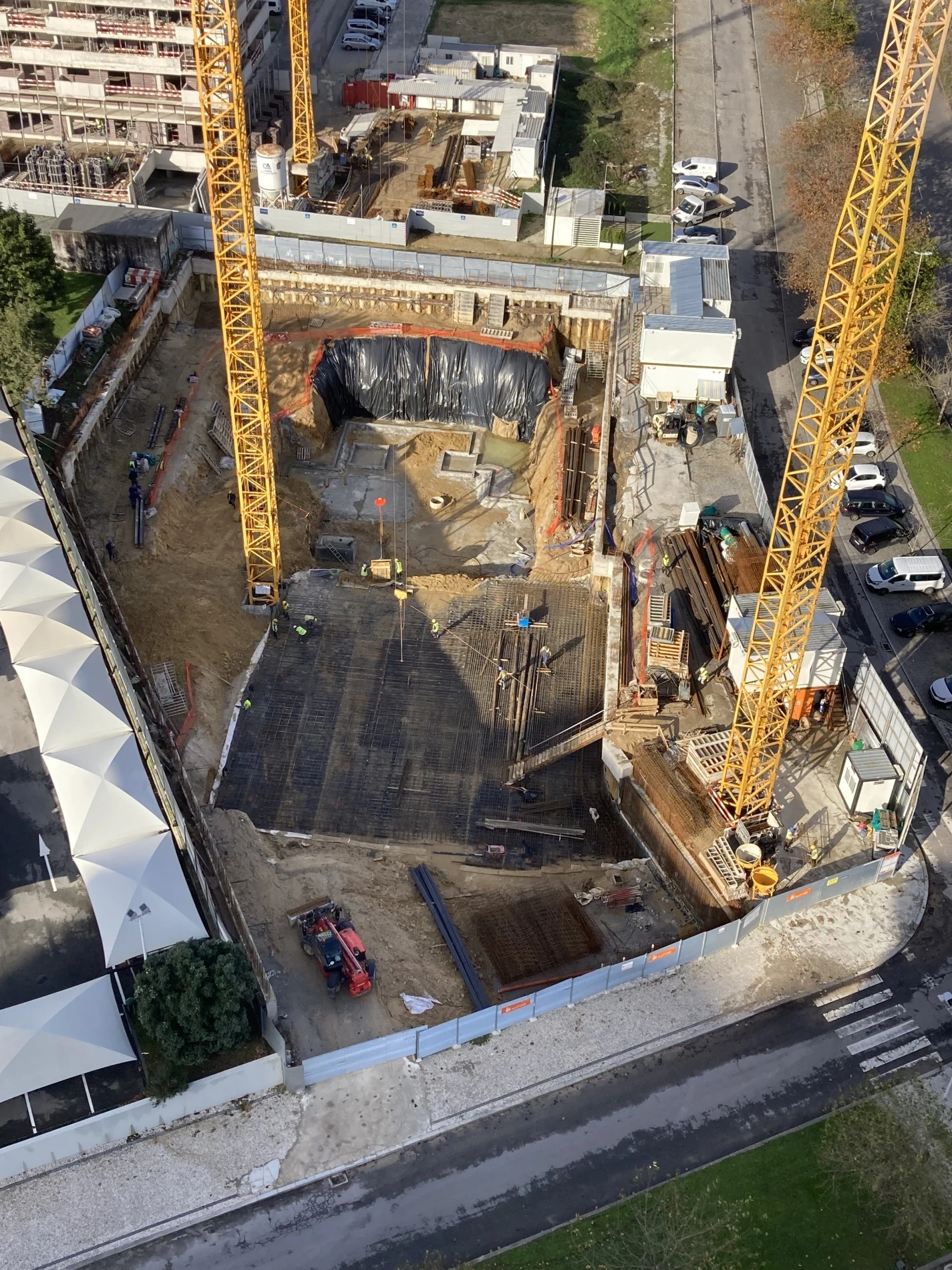

Início dos Trabalhos da Execução da Laje de Fundo

Outubro 2023

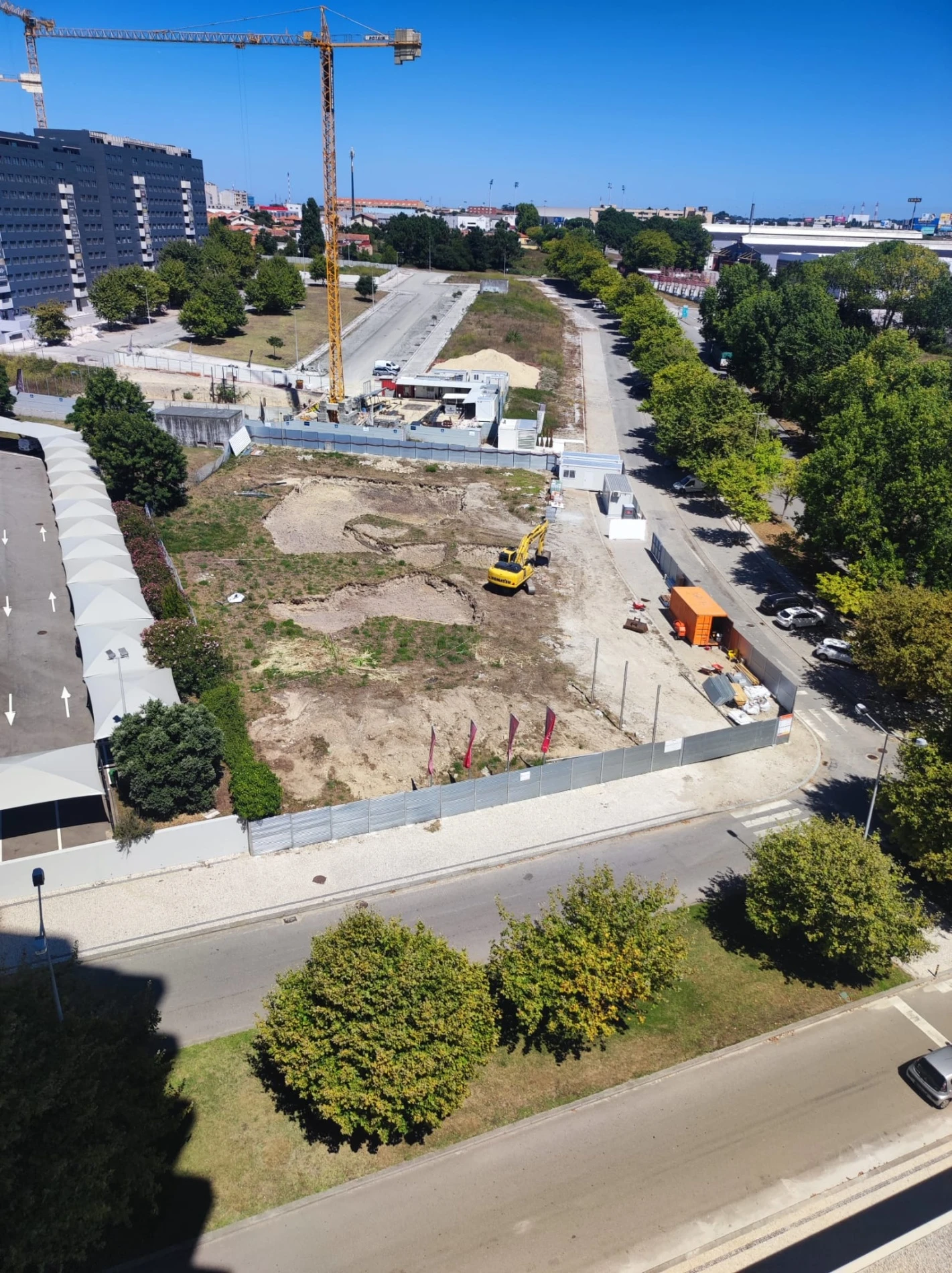

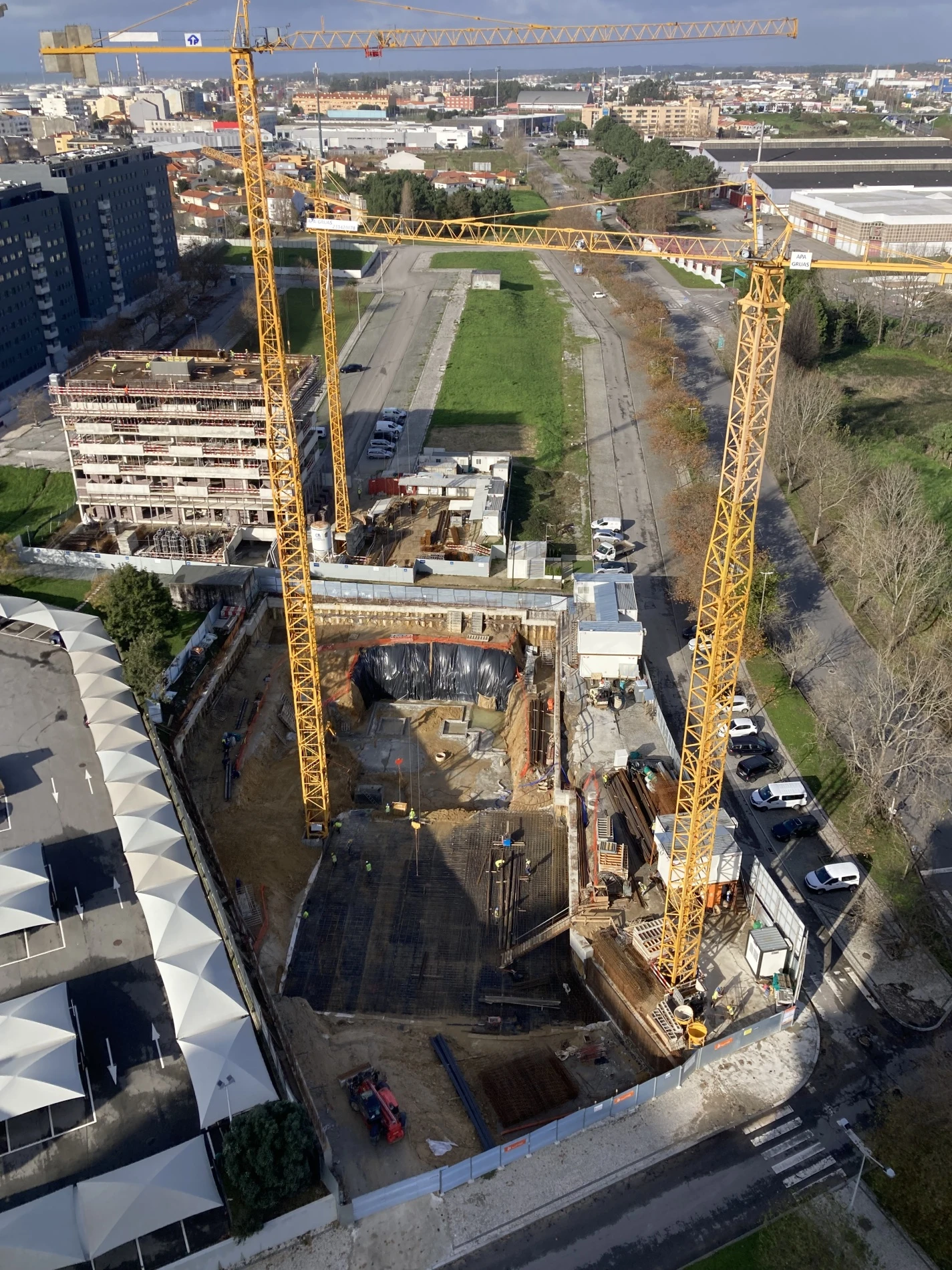

Continuação dos Trabalhos de Escavação e Contenção

Julho 2023

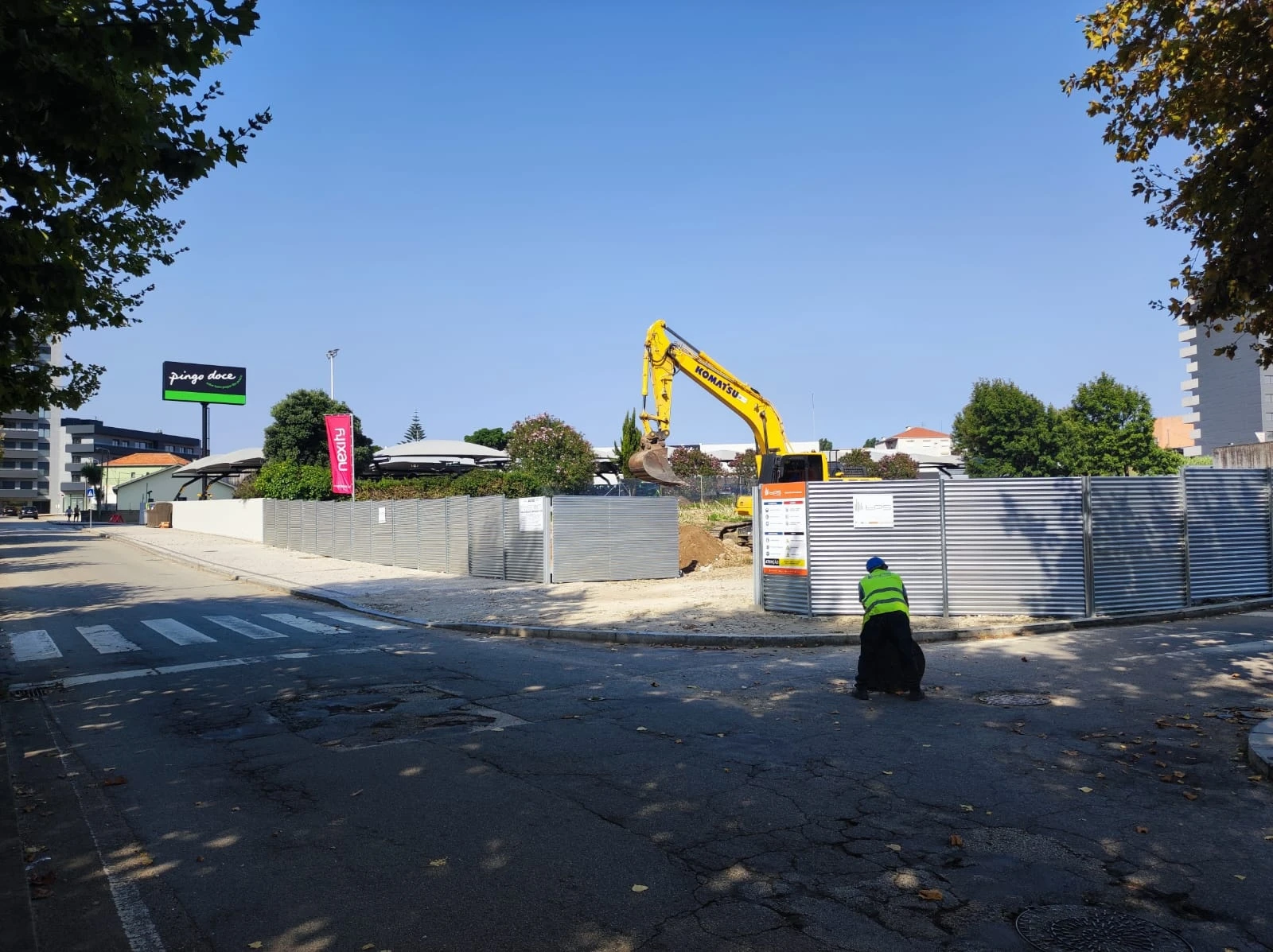

Início dos Trabalhos de Escavação e Contenção

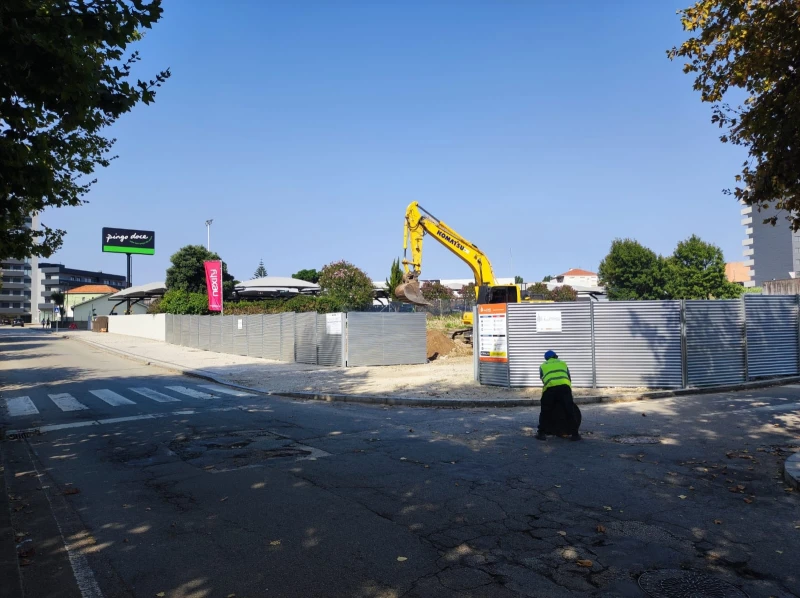

Julho 2023

Preparação de Construção: Início Montagem Estaleiro
